臺中市污水下水道分支管網暨用戶接管工程7-10(西屯路及英才路等區域)

臺中市污水下水道分支管網暨用戶接管工程7-10(西屯路及英才路等區域)
工程範圍 北區、西區健行路、民權路、篤行路、梅川西路二段、台灣大道二段及華美街所圍成之區域
預計期程 112/11/01~115/09/30
目前辦理情形

●總工期: 710 工作天
●已用工期:106 工作天
●短管推進,標稱管徑400mm 管 契約: 221M / 累計: 1867 M
●短管推進,標稱管徑400mm 加厚管 契約: 54M / 累計: 61 M
●塑化管,標稱管徑300mm 契約: 496M / 累計: 49M
●明挖前巷 200mm 契約: 11627 / 累計: 644 M
●明挖側後巷 200mm 契約: 3975M / 累計 0M
●用戶接管(契約戶數/累計完成) 5996 戶 / 500 戶

照片說明

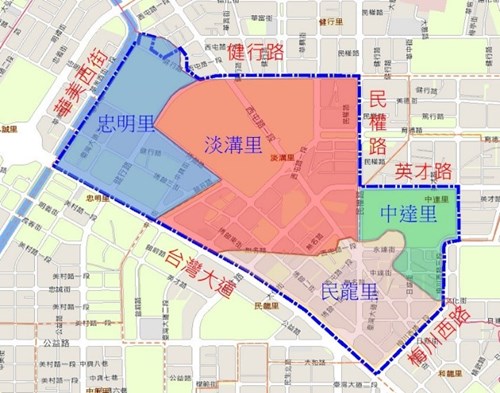

圖示一(簡述:工程範圍)

圖示一(簡述:工程範圍)

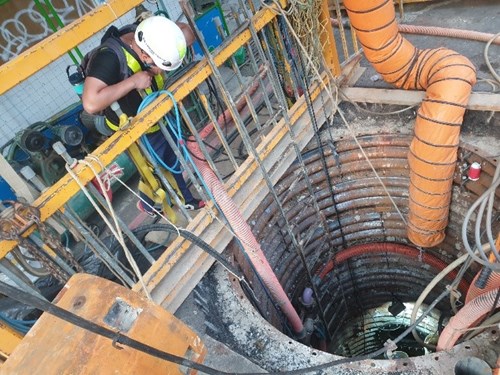

圖示二(簡述:B25A~Bs25推進鏡面框安裝)

 圖示二(簡述:B25A~Bs25推進鏡面框安裝)

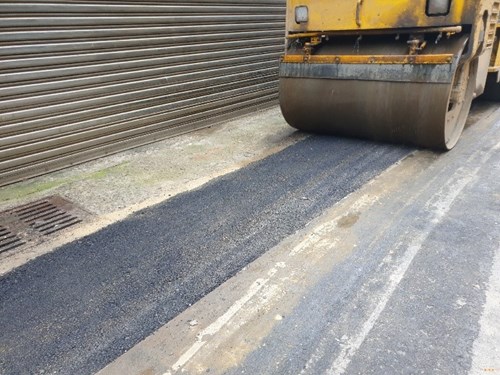

圖示三(簡述:臺灣大道二段482巷B6603-13~B6603-14∮200mm明挖前巷瀝青鋪設)

圖示三(簡述:臺灣大道二段482巷B6603-13~B6603-14∮200mm明挖前巷瀝青鋪設)

圖示四(簡述:臺灣大道二段482巷B6603-14~B6603-15∮200mm明挖前巷擋土措施)

圖示四(簡述:臺灣大道二段482巷B6603-14~B6603-15∮200mm明挖前巷擋土措施)

圖示五(簡述:華美街B68-02~B68-01∮200mm明挖前巷平整度)

圖示五(簡述:華美街B68-02~B68-01∮200mm明挖前巷平整度)
