臺中市污水下水道分支管網暨用戶接管工程(8-6)-大連北街與長安路等區域範圍(含水湳再生水取水工程)

臺中市污水下水道分支管網暨用戶接管工程(8-6)-大連北街與長安路等區域範圍(含水湳再生水取水工程)

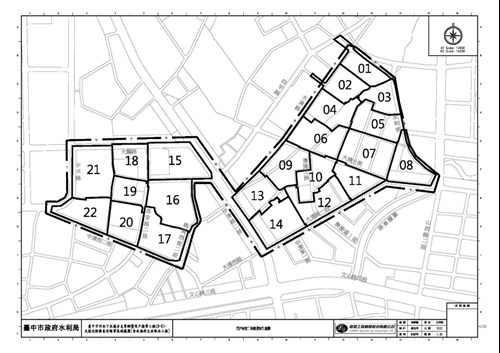

工程範圍 臺中市西屯區大鵬路以南,中清路二段以西,中清西二街以北,中平路以東;北屯區水湳路以南,永和巷以西,大連路二段以北,中清路二段以東所圍成之區域
預計期程 113/03/20~115/12/09
目前辦理情形

●總工期:660天
●已使用工期:0天
●推進Ø400mm:847m/0m
●推進Ø500mm:295m/0m
●明挖Ø300mm:275m/0m
●明挖Ø400mm:89m/0m
(用戶接管工程)
●連接管Ø200mm:11194m/0m
●113年:預定接管戶數 100戶/實際已接管戶數 0戶
