| 臺中市11期重劃區及四張犁地區污水下水道系統工程-第1分標(崇德路及豐樂路等區域) | |
| 工程範圍 | 崇德十八路以南、山西路三段以北、昌平東六路以東、崇德路三段及梅川東路五段以西所圍成之區域 |
| 預計期程 | 111/12/5-114/3/19 |
| 目前辦理情形 |
總工期:555天 ●已使用工期:319天(至113/04/30) |
|
照片說明 |

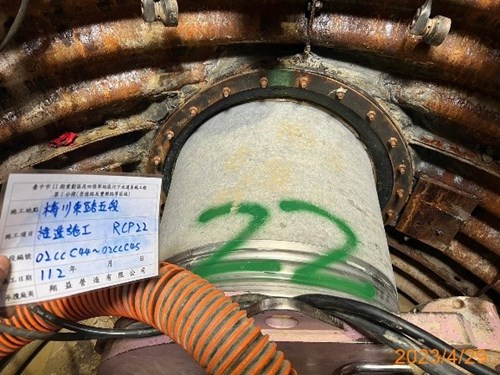

圖示一(簡述: 梅川東路五段推進施工)

圖示二(簡述:昌平東三路前巷接管)

圖示三(簡述:工程範圍圖)
|
:::
現在位置
首頁
> 專區服務
> 用戶接管專區
> 用戶接管在建工程
臺中市11期重劃區及四張犁地區污水下水道系統工程-第1分標(崇德路及豐樂路等區域)
- 市府分類: 水利發展
- 最後異動日期: 2024-05-17
- 發布日期: 2024-03-12
- 發布單位: 臺中市政府水利局
- 點閱次數: 1172

Facebook
Twitter
LINE
